Trwają prace w budynku pompowni wody chłodzącej w Jaworznie

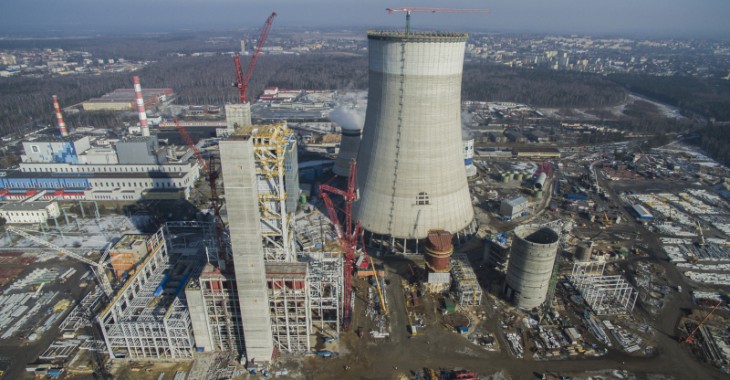

Aktualnie na placu budowy bloku 910 MW w Elektrowni Jaworzno III trwają roboty budowlane w budynku pompowni wody chłodzącej.

Na mocy aneksu cena umowy netto zostanie zwiększona o kwotę 71 mln zł (tj. do kwoty 4 470 mln zł), a termin na zakończenie budowy inwestycji zostanie wydłużony o 8 miesięcy.
Planowany termin przejęcia bloku do eksploatacji to listopad 2019 r.
Budowa bloku 910 MW w Elektrowni Jaworzno to jedna z największych i najbardziej wymagających inwestycji w Polsce. Tego typu projektom, z natury rzeczy, towarzyszą liczne wyzwania. Naszym nadrzędnym celem jest jakość budowanego obiektu i stabilność przyszłej produkcji energii elektrycznej. Ważne, że w procesie uzgodnień z generalnym wykonawcą tej inwestycji wypracowano stanowisko akceptowalne przez obie strony – podkreśla Filip Grzegorczyk, prezes zarządu TAURON Polska Energia.
Wprowadzenie zmian do umowy wyniknęło z konieczności zmiany sposobu posadowienia obiektów bloku na pośrednie oraz obejmuje zlecone obecnie dodatkowo Wykonawcy wykonanie fundamentu pod V-tą strefę elektrofiltra i rozbudowę budynku rozdzielni elektrofiltra dla przystosowania w części bloku do spełnienia przyszłych wymagań konkluzji BAT.
Inwestycje takiej skali i o tak dużym znaczeniu dla bezpieczeństwa energetycznego kraju wymagają ścisłej współpracy pomiędzy Zamawiającym a Generalnym Wykonawcą podczas całego procesu realizacji inwestycji. Dlatego też, z wielką satysfakcją, możemy stwierdzić, że udało nam się dzięki tej współpracy wypracować rozwiązania, które naszym zdaniem w najlepszy sposób przygotują blok w Jaworznie do potrzeb Zamawiającego tak w zakresie standardu posadowienia głównych obiektów jak i wciąż zaostrzających się norm środowiskowych – komentuje Agnieszka Wasilewska-Semail, prezes zarządu RAFAKO SA.
Dodatkowe prace pozwolą TAURON osiągnąć oszczędności wynikające z ograniczenia przewidywanego postoju w 2021 roku dla przystosowania w części bloku do spełnienia przyszłych wymagań konkluzji BAT.
W związku z przystosowaniem bloku pod przyszłe wymagania konkluzji BAT oraz z zastosowaniem posadowienia pośredniego i norm EUROKOD, w ramach Aneksu do Umowy wydłużone zostaną gwarancje udzielone przez Wykonawcę:
– o 6 miesięcy w odniesieniu do dyspozycyjności bloku dla bezpośrednich dostaw Rafako, wydajności maksymalnej trwałej kotła, minimum technicznego bloku i zawartości wolnej wody w spalinach za IOS, poziomu drgań dla budowli
– o 12 miesięcy w zakresie konstrukcyjno-budowlanym dostaw. Wykonawca zapewni również odpowiednie wydłużenie zabezpieczenia należytego wykonania Umowy.
